硅PU篮球场
发布时间:2022-03-24     访问量:357
进入21世纪,以国外引进的丙烯酸与PU为代表的彩色球场涂料在中国康体市场逐渐兴起,丙烯酸因其多彩及实效的绒面质感更成为国际网联指定的比赛场地材料:而PU也因其高弹特性而赢得一定的市场份额。但丙烯酸在沥青基面上才能铺设,表面容易脱砂、色变,并缺乏足够的弹性使场地的安全、保护性能不足;而PU在阳光照射下表面发软、发粘缺乏运动质感,并伴有刺鼻气味。这些材料的缺陷,促使市场期待着一款真正具备专业运动质感并健康环保的新型材料的出现。



 硅PU篮球场优点:

  一、硅PU篮球场是专业打造的运动场地
  专业与非专业之分在于它是否科学、合理,所以专业的硅PU篮球场是给篮球运动科学设计和制作的场地。首先它的地面具有一定的柔韧性,有利于运动员高速移动、跳跃时的缓冲,避免对关节造成伤害;其次硅PU篮球场地面拥有合理的摩擦力,运动员可以放心在上面奔跑、弹跳,不会打滑。
  二、硅PU篮球场使用寿命长易清理
  由于硅PU篮球场是由新型材料构成的塑胶球场,根据其材质的特点,它不易被天气等外界因素产生脱、变硬、胀软等变化,具有稳定性。而且硅PU篮球场的抗污染能力强,能够长久保持崭新的面貌,不像普通篮球场易藏污纳垢,更容易清洁。
  三、硅PU篮球场质地环保,对环境无污染
  硅PU篮球场经常被运用到学校等人群密集的地方,所以其材质的环保性达到标准化,不仅在使用过程中,在它施工安装过程中也不会对空气造成污染,不会散发出危害气体,对运动员的身体健康有安全保证。
  四、硅PU篮球场工程成本比较低
  只需对原本的地面进行简单处理就可以施工铺设,所以它的市场价格不会太高,比普通篮球场性价比高。我们在挑选时往往会选购销量最好的硅PU篮球场,但关键还是应考量材料品质和施工服务,以利于给运动员们提供一个能够尽情挥洒汗水的舞台。



    硅PU篮球场建造标准:

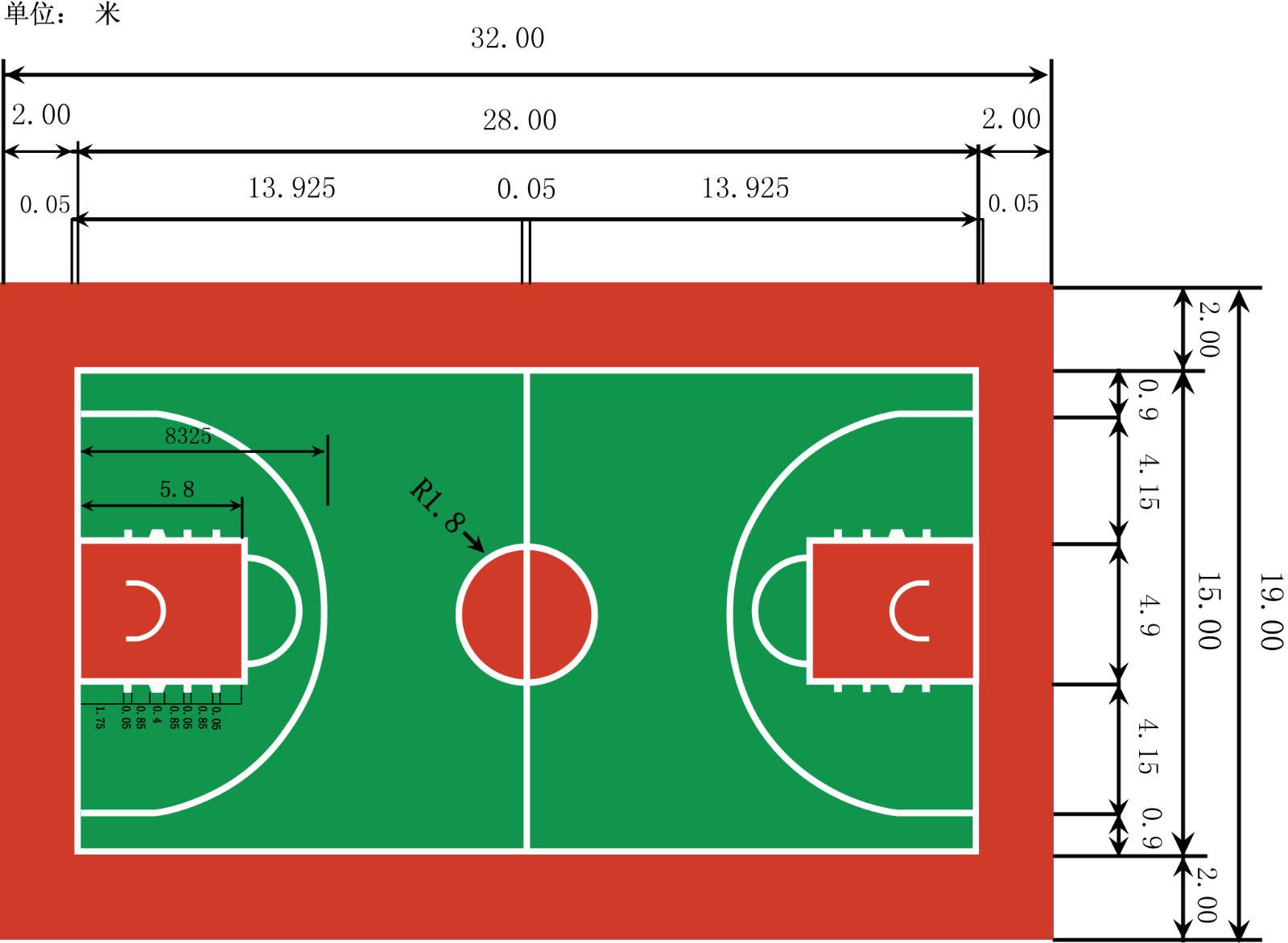

  标准篮球场地为长32米,宽19米的长方形平地。比赛区长28米,宽15米,球场有明显的界线。
  室内篮球场天花板或最低障碍物高度至少7米,球场照明要均匀,光度要充足。灯光设备的安置不得妨碍队员的视觉。
  线条及其尺寸
  (一)界线篮球场线条按规定标画,并且界线距观众、广告牌或任何其它障碍物至少2米。篮球场长边的界线叫边线,短边的界线叫端线。
  (二)中线从边线的中点画一平行于端线的线叫中线;中线要向两侧边线外各延长0.15米(15厘米)。
  (三)罚球线、限制区和罚球区
  1、罚球线要与端线平行,它的外沿距离端线内沿5.80米;边条线长为3.60米。它的中点落在连接两条端线中点的假想线上。
  2、从罚球线两端画两条线至距离端线中点各3米的地方(均从外沿量起)所构成的地面区域叫限制区。如果在限制区内部着色,它的颜色与中圈内部的着色相同。
  3、罚球区是限制区加上以罚球线中点为圆心,以1.80米为半径,向限制区所画出的半圆区域。在限制区内的半圆要画成虚线。
  4、罚球区两旁的位置区供队员在罚球时使用。
  (四)中圈中圈要画在球场的中央,半径为1.80米,从圆周的外沿丈量。如果在中圈内部着色,它的颜色与限制区内部的着色相同。
  (五)3分投篮区
  某队的3分投篮区是指除对方球篮附近被下述条件限制出的区域之外的整个球场地区。这些条件包括:
  1、分别距边线1.25米,从端线引出两条平行线;
  2、半径为6.25米(量至圆弧外沿)的圆弧(半圆)与两平行线相交;
  3、该圆弧的圆心要在对方球篮的中心垂直线与地面的交点上。圆心距端线内沿中点的距离为1.575米。

  注:假如篮球场宽度少于15米,圆弧仍按上述6.25米半径画出。

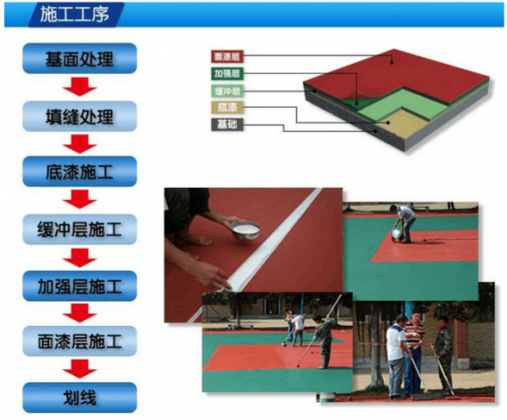

  硅pu篮球场施工工艺
  1、底层基础处理
  采用机械配合的方式先开伸缩缝后,整个球场基面高浓度盐酸全场酸洗后,再进行填缝处理,有不均匀沉降或开裂的位置采用专用石英砂与硅PU专用填缝胶按一定的配比进行对基础加固处理。对明显凸出部分进行打磨处理,对特别凹陷部位用填平材料填平修整处理。
  2、涂刷粘结强化层封闭底漆:此材料适用于沥青混凝土基础面上的封闭,施工时可令沥青混凝土基面更加坚固、强度增加的作用。
  3、待施工基层干燥后用滚筒将单组份乳液混合料将材料均匀地刮涂在水泥混凝土基面上,起到封闭水泥基面的隙孔,提高塑胶层与水泥基面的粘结强度的作用,使之不易脱层和产生气泡。如有部分地面吸料较明显的要重复滚涂一至两遍。待底漆层干固后,再进行下一道工序施工。
  4、积水处修补
  积水处深度不超过3mm的地方用底层塑胶层加胶粉按1:1(重量比),加专用稀释剂搅拌均匀,并调节至合适施工稠度,用直尺或刮板涂刮于积水处,若积水深度超过5mm的地方,应用专用底漆加40~80目砂,按1:6~8(重量比)拌和均匀,平整摊铺于积水处并压实。修补时注意修边,不要让修补后的边高出,若有高出需打磨平整后方能进行弹性层施工。
  5、加强层施工
  a:在施工该涂层前检查确认基础处理符合施工要求,材料在施工前要按配比将定量的材料加进材料搅拌桶内,并用电动搅拌机搅拌均匀(约3分钟)才可使用,已加混合的材料在12小时内用完;已开启的材料尽量在当天用完。
  b:加强层材料施工是采用薄涂多遍的方法施工,既能保证质量又能节省材料。施工时用有齿刮板将缓冲层涂刮于基面,每道涂刮厚度不能超过2mm,每道涂刮时间间隔为前一道干固为准(一般约10小时),具体视现场天气情况而定,直至涂刮到要求厚度。涂刮时注意流平效果,若不能流平刮齿痕迹,需多加专用稀释剂调节稠度,以保证表面流平。缓冲层干固后,用积水法测试表面平整度,积水处用缓冲层修补平整,表面有粒状杂物混入或堆积处需用磨机打磨平整再进行下一道工序施工。
  6、弹性层施工
  施工方法与加强层一样,采及有齿刮板将缓冲层涂刮于基面。干固后表面要求平整光滑,若在施工过程中混入杂物或不平处需修整平滑才能进行下一道工序。
  7、场地打磨
  用专用砂纸对场地进行打磨,工人进行打磨的时候将砂纸与硅PU弹性层保持水平,对有流不平的地方在检查后须进行二次打磨,以保证基面平整无不平之处。
  8、面漆层施工
  硅PU球场面漆为双组份材料,由A组份固化剂和B组份色漆组成,将两种材料混合后充份搅拌均匀,然后加入专用防滑粉(数量为混合面漆总量的0.8%),将材料充分搅拌均匀后用滚筒遍涂施工。
  9、划线
  a:面漆层固化后即可划线。该材料为单组份材料,使用前要先摇均匀。
  b:施工时按照球场的规格尺寸标准标出界线位置,用美纹纸沿界线两边贴好,用小油扫直接施工,在硅PU球场面层上要划标线的部位涂刷一至两遍划线漆,待表面干后撕掉美纹纸。

  10、检查 撕掉美纹纸后,对其场地平面的平整度与弹性进行检查,并对画线标准进行测量,以保证交与客人合格的工程产品。
